Přijatá zpráva - ostatní

Zadávací řízení Demolice bloku „A“ – Vysokomýtská 1206, Choceň (podruhé)
Odesílatel Markéta Drahošová
Organizace odesílatele Obchodní akademie a Střední odborná škola cestovního ruchu Choceň [IČO: 49314661]
Příjemce Všichni (včetně veřejnosti)
Datum 12.08.2025 17:00:40
Předmět Odpověď na Žádost o dodatečnou informaci

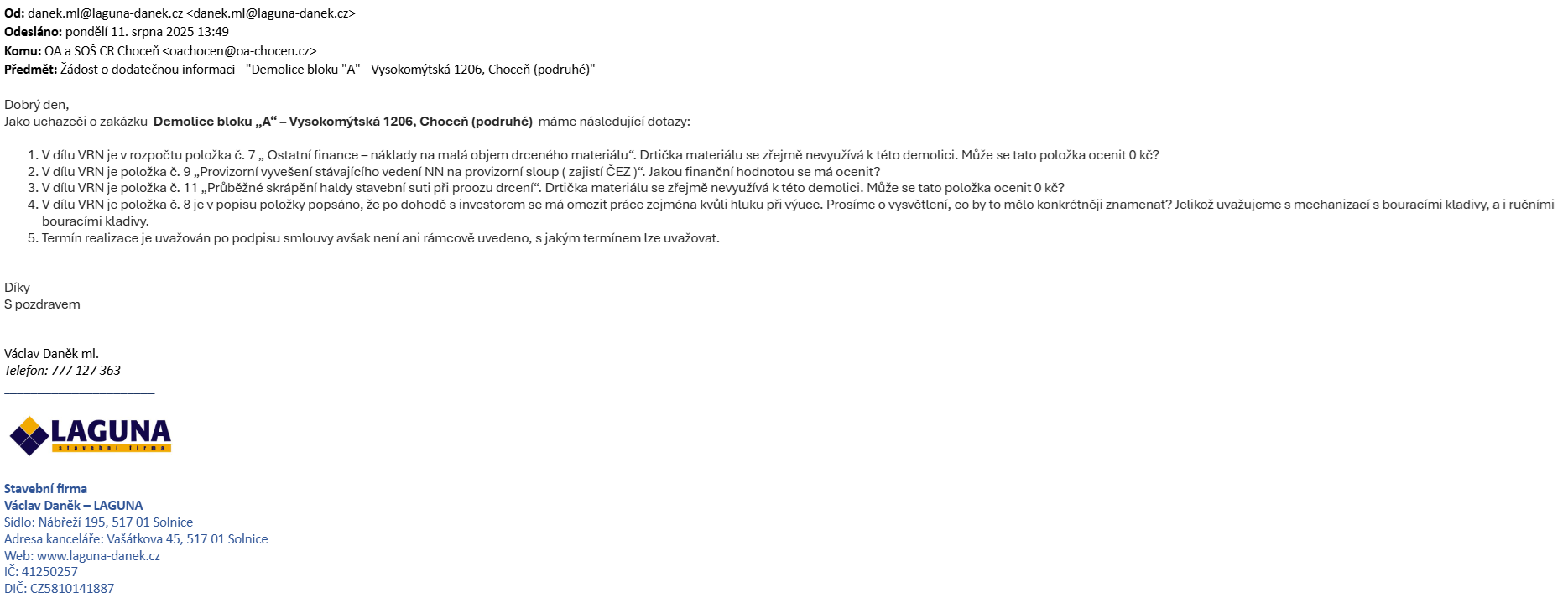

1. V dílu VRN je v rozpočtu položka č. 7 „ Ostatní finance – náklady na malá objem drceného materiálu“. Drtička materiálu se zřejmě nevyužívá k této demolici. Může se tato položka ocenit 0 kč?

Ano, položka č. 7 zde chybně zůstala z původního záměru drcení.

2. V dílu VRN je položka č. 9 „Provizorní vyvěšení stávajícího vedení NN na provizorní sloup ( zajistí ČEZ )“. Jakou finanční hodnotou se má ocenit?

Odhadované ocenění je 130 000 Kč - bude pravděpodobně účtováno zvlášť společností ČEZ.

3. V dílu VRN je položka č. 11 „Průběžné skrápění haldy stavební suti při provozu drcení“. Drtička materiálu se zřejmě nevyužívá k této demolici. Může se tato položka ocenit 0 kč?

Ano, položka č. 7 zde chybně zůstala z původního záměru drcení.

4. V dílu VRN je položka č. 8 je v popisu položky popsáno, že po dohodě s investorem se má omezit práce zejména kvůli hluku při výuce. Prosíme o vysvětlení, co by to mělo konkrétněji znamenat? Jelikož uvažujeme s mechanizací s bouracími kladivy, a i ručními bouracími kladivy.

Jedná se o situace závěrečných zkoušek či jiných důležitých akcí.

5. Termín realizace je uvažován po podpisu smlouvy avšak není ani rámcově uvedeno, s jakým termínem lze uvažovat.

Nejprve musí zhotovitel zajistit přeložení NN konzole a přípojky CETIN a doodpojení plynu (viz dokumentace) - což je závislé hlavně na ČEZu.  Termín je tedy stanoven plovoucím způsobem od odpojení sítí.

Ing. Markéta Drahošová
ředitelka
